Budowa elektrowni szczytowo-pompowych na nowych zasadach. Będzie łatwiej

- Nowe przepisy przewidują szereg ułatwień proceduralnych w związku z realizacją inwestycji w ESP. Chodzi m.in. o wprowadzenie, wydawanej przez wojewodę, decyzji o ustaleniu lokalizacji inwestycji w zakresie elektrowni szczytowo-pompowej.
- Przepisy zakładają ponadto przyspieszenie towarzyszących inwestycjom zakresie ESP postępowań administracyjnych, przez określenie czasu na wydanie przez organy administracyjne poszczególnych rozstrzygnięć.
- Uproszczony będzie też proces uzyskiwania decyzji o ustaleniu lokalizacji inwestycji w zakresie budowy elektrowni szczytowo-pompowych. Przykładowo, na wydanie decyzji o środowiskowych uwarunkowaniach będzie 90 dni.
Ustawa określa zasady inwestycji w zakresie elektrowni szczytowo-pompowych
Podpisana przez prezydenta ustawa określa zasady, warunki i tryb przygotowania oraz realizacji inwestycji w zakresie elektrowni szczytowo-pompowych (ESP), a także organy właściwe w sprawach przygotowywania i realizacji tych inwestycji. Nowe przepisy regulują też postępowanie poprzedzające rozpoczęcie inwestycji, nabycie tytułu prawnego do nieruchomości przeznaczonych na inwestycje w zakresie budowy elektrowni szczytowo-pompowych. Ustawa zalicza też inwestycje w ESP do inwestycji celu publicznego.
Kancelaria tłumaczy, że nowe przepisy przewidują szereg ułatwień proceduralnych w związku z realizacją inwestycji w ESP. Chodzi m.in. o wprowadzenie, wydawanej przez właściwego ze względu na miejsce lokalizacji inwestycji wojewodę, decyzji o ustaleniu lokalizacji inwestycji w zakresie elektrowni szczytowo-pompowej.
Ustawa zastępuje też wymóg "uzyskania przez inwestora, na etapie składania wniosku o wydanie decyzji o ustaleniu lokalizacji inwestycji w zakresie elektrowni szczytowo-pompowej, uzgodnień, pozwoleń, opinii, warunków, zgód bądź stanowisk, niezbędnych w świetle obowiązujących przepisów, procedurą opiniowania przez organy wskazane w art. 4 ust. 2 ustawy oraz zakreślenie tym organom 30-dniowego terminu na przedstawienie swojego stanowiska, pod rygorem uznania, że dany organ nie zgłasza zastrzeżeń, jeżeli nie wyda opinii w tym terminie (wskazanej procedury nie stosuje się do pozwolenia wodnoprawnego oraz do decyzji o środowiskowych uwarunkowaniach dla inwestycji w zakresie elektrowni szczytowo-pompowej)".
Uproszczony zostanie proces uzyskiwania decyzji w zakresie budowy elektrowni szczytowo-pompowych
Nowe przepisy zakładają ponadto, przyspieszenie towarzyszących inwestycjom zakresie ESP postępowań administracyjnych, przez określenie czasu na wydanie przez organy administracyjne poszczególnych rozstrzygnięć.

Zgodnie z nowym prawem uproszczony będzie też proces uzyskiwania decyzji poprzedzających decyzję o ustaleniu lokalizacji inwestycji w zakresie budowy elektrowni szczytowo-pompowych. Przykładowo, na wydanie decyzji o środowiskowych uwarunkowaniach będzie 90 dni.
Nowe przepisy uproszczą procedury związane z budową elektrowni szczytowo-pompowych
ESP mają być szybciej budowane w związku z wprowadzeniem szeregu uproszczeń proceduralnych w postępowaniu głównym dotyczącym wydania decyzji o zezwoleniu na realizację inwestycji. kancelaria tłumaczy, że złagodzone będą wymogi związane z prawem strony do udziału w postępowaniu czy też obowiązków informacyjnych/doręczeniowych po stronie organu, również w przypadku nieuregulowanego stanu prawnego nieruchomości.
Ustawa - jak wyjaśniono - przyznaje postępowaniu ws. wydania decyzji o ustaleniu lokalizacji inwestycji w zakresie ESP, pierwszeństwa przed czynnościami obrotu cywilnoprawnego oraz przed postępowaniami administracyjnymi związanymi z realizacją innych inwestycji.
Inwestor będzie mógł wejść na teren nieruchomości w celu wykonania pomiarów i badań
Nowe przepisy pozwalają również inwestorowi wejść na teren nieruchomości w celu wykonania pomiarów, badań lub innych prac niezbędnych do sporządzenia karty informacyjnej przedsięwzięcia lub raportu o oddziaływaniu przedsięwzięcia na środowisko.
Ustawa wprowadza także przepisy pozwalające inwestorowi na skuteczne uzyskanie niezbędnego do realizacji inwestycji prawa do nieruchomości, przy jednoczesnym zapewnieniu odszkodowania z tytułu wywłaszczenia bądź odszkodowania za ograniczenie innych niż własność praw do nieruchomości.

"Stosownie do przepisów ustawy, z dniem, w którym decyzja o zezwoleniu na realizację inwestycji w zakresie elektrowni szczytowo-pompowej stanie się ostateczna nieruchomości znajdujące się na obszarze objętym liniami rozgraniczającymi teren inwestycji przejdą na własność Skarbu Państwa. Z tym dniem wygasną także ograniczone prawa rzeczowe obciążające owe nieruchomości oraz ustanowiony na nich trwały zarząd albo zarząd sprawowany przez Lasy Państwowe" - zaznaczono.
"Decyzja będzie też podstawą rozwiązania stosunków prawa zobowiązaniowego, czyli dzierżawy, najmu lub użyczenia. Wygaszone zostanie poza tym użytkowanie wieczyste. Jednocześnie inwestor nabędzie z mocy prawa prawo użytkowania wieczystego nieruchomości gruntowych oraz prawo własności budynków, innych urządzeń trwale z gruntem związanych i lokali znajdujących się na tych nieruchomościach z dniem, w którym decyzja o ustaleniu lokalizacji inwestycji w zakresie elektrowni szczytowo-pompowej stała się ostateczna" - wyjaśniono.
Specustawa przewiduje odszkodowania z tytułu wywłaszczenia i innych ograniczeń
Specustawa przewiduje odszkodowania z tytułu wywłaszczenia bądź odszkodowania za ograniczenie innych niż własność praw do nieruchomości. "Co do zasady będą ustalane na podobnych regułach jak w przypadkach określonych w ustawie z dnia 21 sierpnia 1997 r. o gospodarce nieruchomościami, z tym że w sytuacji, gdyby zainteresowanym stronom (inwestor - podmiot uprawniony), nie udało się uzgodnić określonej kwoty w terminie 2 miesięcy od dnia uzyskania waloru ostateczności przez decyzję o zezwoleniu na realizację inwestycji w zakresie elektrowni szczytowo-pompowych, wysokość odszkodowania ustala wojewoda w drodze decyzji" - dodano.
W ustawie znalazły się także przepisy, które wyłączają obowiązek przekazywania odpisów na Fundusz Wypłaty Różnicy Ceny w przypadku wytwórców wytwarzających energię elektryczną w instalacjach OZE będących własnością, w zarządzie lub w użytkowaniu państwowej osoby prawnej. W przypadku przekazania takiego odpisu na fundusz, będzie on zwrócony.

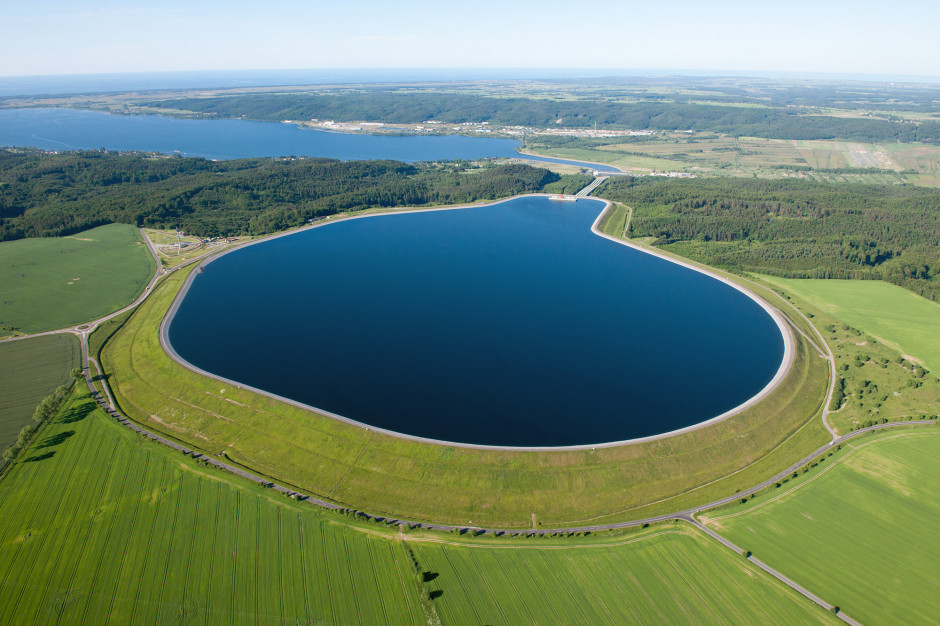

W Polsce działa sześć głównych ESP: Elektrownia Żarnowiec o mocy 716 MW, Elektrownia Porąbka-Żar o mocy 500 MW, Zespół Elektrowni Wodnych Solina-Myczkowce o mocy 200 MW, Elektrownia Żydowo o mocy 167 MW, Elektrownia Niedzica o mocy 92 MW oraz Elektrownia Dychów o mocy 90 MW.
Większość przepisów ustawy wchodzi w życie po upływie 14 dni od ogłoszenia.
